Szerdától újra teljes teljesítményen üzemelhet az atomerőmű
Magyar Péter miniszterelnök Kapitány István gazdasági és energetikai miniszterrel, Ruszin-Szendi Romulusz honvédelmi miniszterrel, Kádár Pál dandártábornokkal, vízügyi, energetikai szakemberekkel közösen tartott sajtótájékoztatót a paksi Duna-parton, a vízszintemelési munkálatok helyszínéről augusztus 23-án.

A tájékoztatón Kádár Pál dandártábornok, a Védelmi Igazgatási Hivatal főigazgatója elmondta: a vízszintemelési munkát nagyban segíti, hogy mind szakmai, mind kormányzati oldalról megkapnak minden támogatást. Augusztus 23-ig 33.500 tonna kő indult el az ország bányáiból a paksi és dunaszentbenedeki helyszínekre. Naponta 60-70 teherautó hordja a köveket, amelyeket deponálóban tárolnak, majd beépítenek a mederbe a Duna bal és jobb partjáról indulva. Kádár Pál hozzátette: közel 5000 tonna kő felajánlásból érkezett díjmentesen: nemcsak a követ, hanem a szállítással kapcsolatos valamennyi költséget átvállalták a felajánlók; ezt nem lehet elégszer megköszönni. Kiemelte: 6,1 milliárd forintra tervezték a beruházást, a felhasználás jelenleg 1,6 milliárd forintnál áll. A dandártábornok előrevetítette, hogy a munkálatok neheze még hátravan, de 100 milliós megtakarítás már most látszik, és minimálisan 600 millió forint végső megtakarítással zárulhat a projekt. Azt kérte a felajánlóktól, hogy aki teheti, a továbbiakban is biztosítsa a támogatást.

A munkavégzés éjjel is folyamatos, folytatta Kádár Pál. Figyelik a Duna áramlását, a fenékküszöb áramlástani vonatkozásait is, hiszen ahogy gyorsul a folyás, a romboló hatás is erősödik. A vízügyi szakemberek mindent megtesznek ezek kompenzálására. Jól állnak az ütemezés szempontjából: 180-220 ember folyamatosan, éjjel-nappal a helyszínen dolgozik. Kádár Pál megköszönte az áldozatot nekik is, és az igazgatásban, szakminisztériumokban, hatóságoknál dolgozó „láthatatlan hősöknek” is, akik hozzájárulnak a háttér biztosításához.
Vigh Károly, az MVM Paksi Atomerőmű Zrt. üzemviteli igazgatója a sajtótájékoztatón arról beszélt: tervezetten halad a blokkok újraindítása, vasárnap (08.23.) délelőtt a nyolc nagy szivattyúból hét már üzemelt. Elmondta: ha nem történik nem várt esemény, akkor vasárnap éjjelre az 1–3. blokkot fel lehet terhelni névleges teljesítményre. A 4. blokk energetikai indítása zajlik. Ennek a blokknak a tervezett, augusztus végi főjavítását elhalasztották a víznövekedés kedvező hatása miatt. Ezért jelenleg kevesebb benne az üzemanyag, lassabban éri el a névleges teljesítményt, de reális esély van arra, hogy szerdára (08.26.) valamennyi blokkal, 2000 MW névleges teljesítményen üzemeljen a paksi atomerőmű.
A sajtótájékoztatón a tervezett energiamix kapcsán felmerült a Paks 2 beruházás kérdése is. Magyar Péter elmondta: a finanszírozást, a beruházás késésének okát, a környezetvédelmi engedélyezéseket, a hűtést – amely éppúgy szabadvizesre tervezett, mint Paks 1 hűtése – jelenleg még vizsgálják, ahogyan azt is, hogy a beruházás mikorra készülne el. Várhatóan tíz évig itt még nem lesz termelés, tette hozzá a miniszterelnök.
Kapitány István a paksi atomerőmű tartós üzemidő-hosszabbításáról beszélt. A miniszter kiemelte, hogy amikor nincs krízishelyzet, egy nagyon jól menedzselt, jól karbantartott, jól működő atomerőműnek számít a világon. Kapitány István arról is beszélt, hogy a legfontosabb elem most a Paks 2 átvilágítása, ha ez befejeződik, látni fogják, mi módon lehet megépíteni, illetve hogy szükség van-e rá az energiamixben. A kormány célja, hogy olyan energiaellátás legyen, amely lehetővé teszi Magyarország energiafüggetlenségét, tette hozzá. A kormány számára egyértelmű, hogy ez az atomerőmű fontos része a magyar energiaellátásnak, és mindent meg fogunk tenni, hogy ezt gazdaságosan, biztonságosan tudjuk még húsz évig üzemeltetni, jelentette ki Kapitány István.
A paksi atomerőmű a hazai villamosenergia-fogyasztás 33-35 százalékát termeli meg, folytatta Magyar Péter. Aláhúzta: voltak országok, ahol leállították az erőműveket, ezek az országok bajba kerültek. Ezt el kell kerülnie Magyarországnak. Ha a paksi blokkok által megtermelt energiát nélkülözni kellene, a karbon- és egyéb szennyezőanyag-kibocsátás mennyisége és az energiaelőállítás költsége radikálisan megemelkedne.

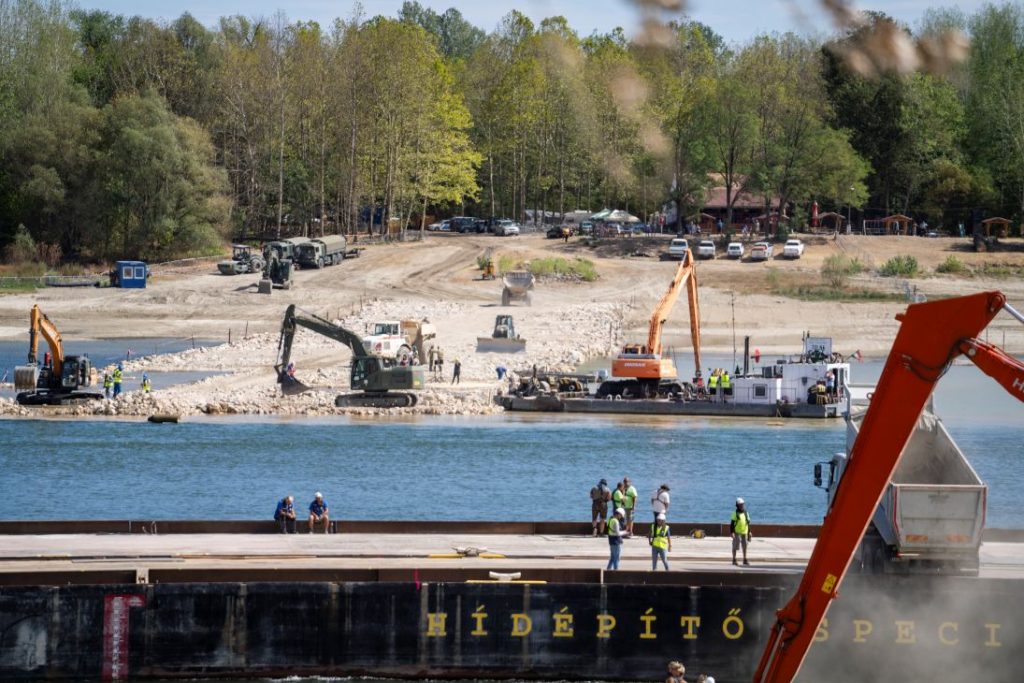

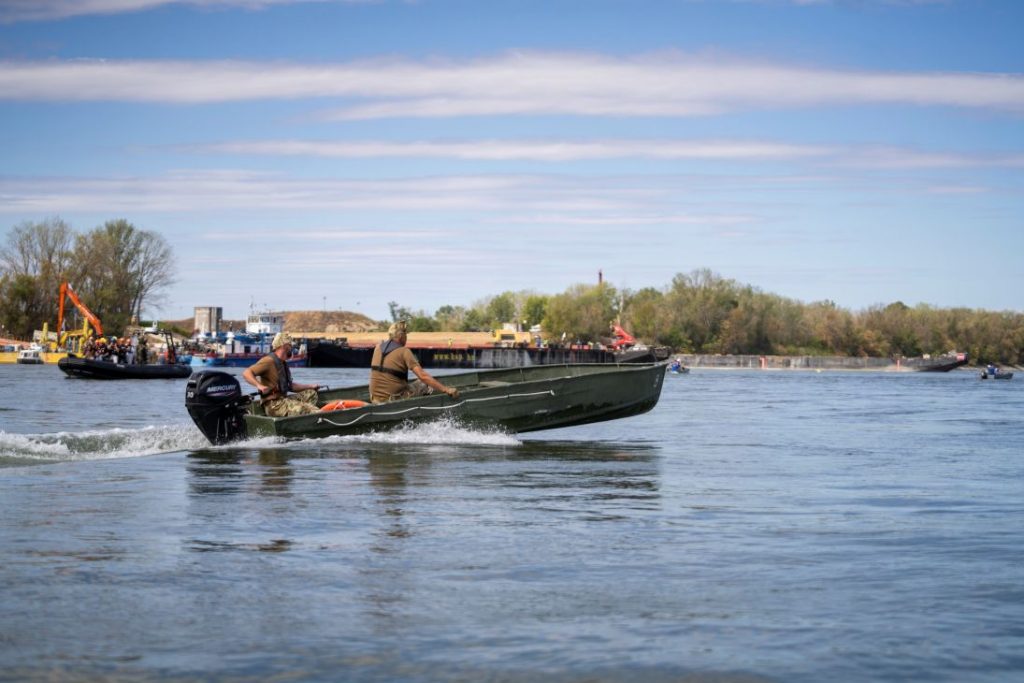

A sajtótájékoztató helyszíni bejárással folytatódott. Az újságíróknak a fenékküszöb építését, az eddig elért eredményeket mutatta be Magyar Péter miniszterelnök szakemberek közreműködésével; a munkaterületre csónakokkal érkeztek.
A két bárka süllyesztésének köszönhetően már mintegy 15 centiméterrel megemelték a vízszintet, a fenékküszöb vízduzzasztó hatása jelenleg körülbelül 15-20 centiméter. A folyó vízhozama már elérte az ezer köbmétert másodpercenként, most pedig azon dolgoznak, hogy ezt a szintet tartani is tudják. Már csak nagyjából 150 méter hiányzik ahhoz, hogy az építmény összekösse a folyó két oldalát, erről Ruszin-Szendi Romulusz honvédelmi miniszter beszélt.
Magyar Péter köszönetet mondott az elvégzett munkáért azoknak, akik több hete a paksi atomerőműnél dolgoznak, továbbá a felajánlásokért, legyen szó ételről, szállásról, több tízezer tonna kőről, műszaki kapacitásról, tudásról.
A bejáráson részt vett Martonyi-Szabó Gabriella, Dunaszentbenedek alpolgármestere is, aki a bal parti Pillangó büfébe invitálta a tájékoztatót követően a jelenlevőket. A bal parti munkaterületen átadtak a miniszterelnöknek egy darabot a fenékküszöb kövei közül.
