A paksi védelmi munkálatokról tartottak rendkívüli sajtótájékoztatót

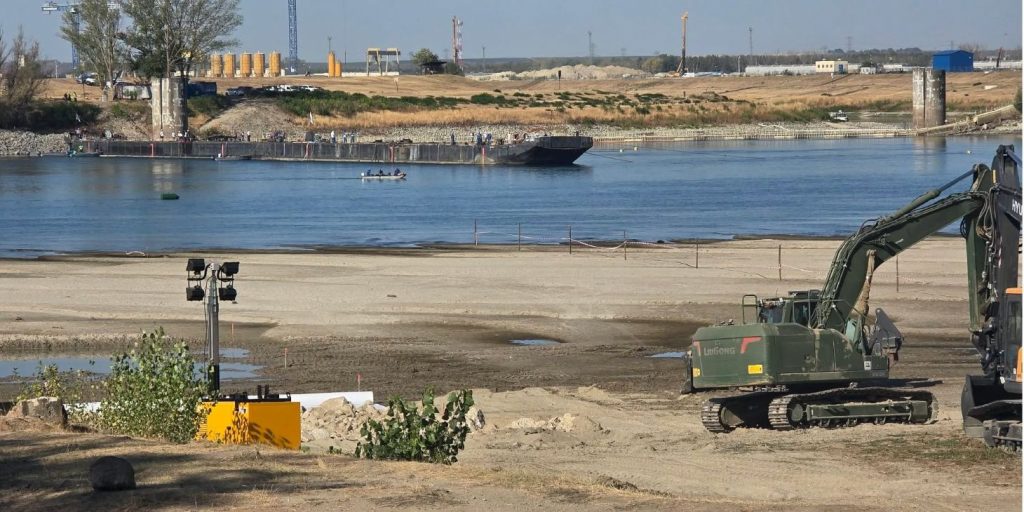

Ahogy arról korábban beszámoltunk, a paksi atomerőműben tartott kihelyezett ülést Magyarország Kormánya augusztus 12-én. A helyszínbejárást követően a vízügyi, energetikai és védelmi szakemberek egybehangzó javaslata alapján meghozták a döntést arról, hogy haladéktanul, már másnap megkezdik a Duna két partjától a paksi atomerőmű és Dunaszentbenedek között egy dunai fenékküszöb építését, amelyhez 145 ezer köbméter követ használnak fel a szakemberek. Arról is döntöttek, hogy ezzel párhuzamosan készenlétbe helyeznek Paksnál két 80 méter hosszú bárkát, szükség esetén ezek irányított süllyesztésével rövid távon megemelhetik annyival a Duna vízszintjén, hogy a fenékküszöb elkészültéig is elkerülhető legyen a paksi erőmű teljes leállítása.
Magyar Péter miniszterelnök a mai (08.15.) rendkívüli helyszíni sajtótájékoztatón elmondta, hogy reggel megkezdték a bárkák irányított süllyesztését. – Azért kezdtük meg a bárkák egyelőre kb. húsz centiméternyi irányított süllyesztését, mert az előrejelzések szerint vasárnap éjszaka, hétfő hajnalban érheti el a fő Duna-ágban a mínusz 132 centimétert a vízállás, amely elérése esetén a jelenleg még üzemelő két turbinából egyet le kellene állítani, illetve a vízügyi előrejelzések alapján öt-hat nap múlva akár minusz 140 centiméterig is süllyedhet a fő Duna-ágban a vízállás, ami a teljes leállást irányozná elő Pakson – ismertette Magyar Péter, hangsúlyozva: „Ezt mindenképpen meg kell akadályoznunk és meg is fogjuk akadályozni”.
Elmondta, a cél egyrészt az, hogy megőrizzék a két üzemelő turbina működését, másrészt az, hogy a munkálatok előrehaladtával, a fenékküszöb építésével elérjék a Duna vízszintjének olyan mértékű duzzasztását, hogy fokozatosan, üzembiztosan visszakapcsolhassák a turbinákat. Az erőmű nyolc turbinája összesen 2000 megawatt teljesítményre képes, ehhez képest most két turbina üzemel majd’ 500 megawatt teljesítménnyel, mondta, kiemelve, hogy Paks leállása „óriási érvágás” lenne a magyar gazdaságnak, a magyar vállalatoknak, a lakosságnak és a magyar költségvetésnek is. A miniszterelnök azt mondta, hogy a munkálatok jól, ütemezetten, a tervek szerint és egyre gyorsuló ütemben haladnak.

Kádár Pál dandártábornok, a Védelmi Igazgatási Hivatal vezetője úgy tájékoztatott, hogy pénteken késő estig 112 felajánlás érkezett a beruházáshoz kapcsolódóan, ezek száma mára 176-ra nőtt. Beszámolt arról, hogy egyelőre olyan késedelem nincs, ami a beruházást veszélyeztetné. Viszont hiánnyal küzdenek kőszállításra alkalmas járműből: ezer tonnákat kell megmozgatni, egy időben 80-100 teherautó közlekedik a Duna mindkét partján a bányák és a deponálóhelyek között. Ezek folyamatos rendelkezésre állására szükség van, a munkavégzés a nap 24 órájában zajlik. A felajánlások kapcsán kitért arra, hogy vasárnaptól az Erzsébet Nagy Szállodában működik fogadópont azon élelmiszer-felajánlásokhoz, amiket a beruházáson dolgozóknak szánnak. Nyomatékosan felhívta a figyelmet a hajózási zárlat betartására.

Gacsályi József, az Országos Vízügyi Főigazgatóság műszaki főigazgató-helyettese ismertette, hogy a fenékküszöb kivitelezése három részre tagolható: a jobb parti beavatkozás, a bal parti rész, a harmadik beavatkozási pont pedig a légierő közreműködése. Egy ilyen rendszernek kell egy felfutási időszak, a szállítási kapacitás a munkálatok szűk keresztmetszete; például pénteken csak 1600 tonna követ tudtak a helyszínre szállítani, de szombatra már ötezer tonnát terveztek, mondta. A munkaterületen valamivel több mint 130-an dolgoznak, ebből 50 fő a vízügyi ágazathoz tartozik. Közel 100 tehergépjármű szállítja a beépítési anyagot a bányákból az építési területre, illetve a rendszer adminisztratív részében mintegy ötvenen dolgoznak, összegzett.
Csurgó Attila ezredes, a Magyar Honvédség II. Rákóczi Ferenc 14. Műszaki Ezred parancsnoka arról számolt be, hogy megkezdték a betonkockák beemelését a vízügy által kijelölt vízterületre, ahol a mederfenék, a mederviszonyok a legbonyolultabbak. Ezzel a mederfenék megerősítését kívánják elérni, a feladatot pedig a vízügy folyamatos mérései alapján folytatják, illetve a kívánt cél elérésekor befejezik. Az ezredes elmondta, hogy a Duna bal partján mintegy 140-en dolgoznak 35 technikai eszközzel 0–24 órában. Feladatuk, hogy szárazépítési módszerrel minél hamarabb eljussanak a víz széléig, majd összecsatlakozzanak a jobb parton építkező vállalkozókkal és szakemberekkel, és lezárják a Dunának ezen részét a fenékküszöbbel.
Kovács Gyula, a projekt műszaki ellenőre közölte: a medret a bárkák beállítása előtt felmérték, és kétóránként mérik a mederfenék változását. Ha kimosódást tapasztalnak, azonnal beavatkoznak, amihez kő és más technikai eszközök is rendelkezésre állnak. Három ideiglenes vízmércét telepítettek, valamint távjelző eszközöket is. Úgy tájékoztatott, hogy az első bárka tegnapi beállítása után egy órával a bárka fölötti és alatti szakasz között négy centiméteres vízszintkülönbség alakult ki, ami szombat reggelre hét és nyolc centiméter között változik. Látják az eredményeket, folyamatosan monitoroznak, húzta alá.

Újságírói kérdésekre elhangzott egyebek mellett, hogy harminc nap van a fenékküszöbhöz szükséges 35 ezer köbméter kő beépítéséhez a kiviteli tervben. Utána további egy hónap alatt kell további 110 ezer köbméter követ beépíteni a vízmű stabilitásának megőrzéséhez.
A két bárkát két öttonnás horgonnyal stabilizálták, továbbá nyolc méter mélyre fúrt cölöpökhöz és betonoszlopokhoz rögzítették a hajókat vastag acélsodronnyal. Mindent kétszeresen túlbiztosítottak a tervezésben, kivitelezésben. Ha mégis elmozdulnának, készenlétben vannak azok a tolóhajók, amelyekkel képesek stabilizálni és irányba állítani a bárkákat.
Vigh Károly, a Paksi Atomerőmű üzemviteli igazgatója elmondta, hogy a teljes üzembe helyezés előtt be kell fejezni a 4-es blokk tervezett főjavítását, ezen kívül az erőmű hidegvizes csatornájára vonatkoztatva stabil vízszintnek kell kialakulnia. Ahhoz, hogy százszázalékos teljesítményen tudják üzemeltetni az erőművet, a mai vízálláshoz képest kb. plusz 25 centiméternyi víz szükséges. A fenékküszöb duzzasztó hatásának megjelenése után fokozatosan vizsgálják a vízállás előrejelzést, a vízszinteket, és ennek megfelelően, ütemezetten elkezdik először a 3-as blokk, majd utána az 1-es blokk visszakapcsolását és felterhelését, mondta.
A teljes sajtótájékoztató és területbejárás ide kattintva megtekinthető.
