Folyamatos az alaplemez kialakítása

Legutóbb kétezer köbméter beton került az 5. blokki nukleáris sziget épületeinek alaplemezébe, írják a paks2.hu oldalon.

Forrás: paks2.hu

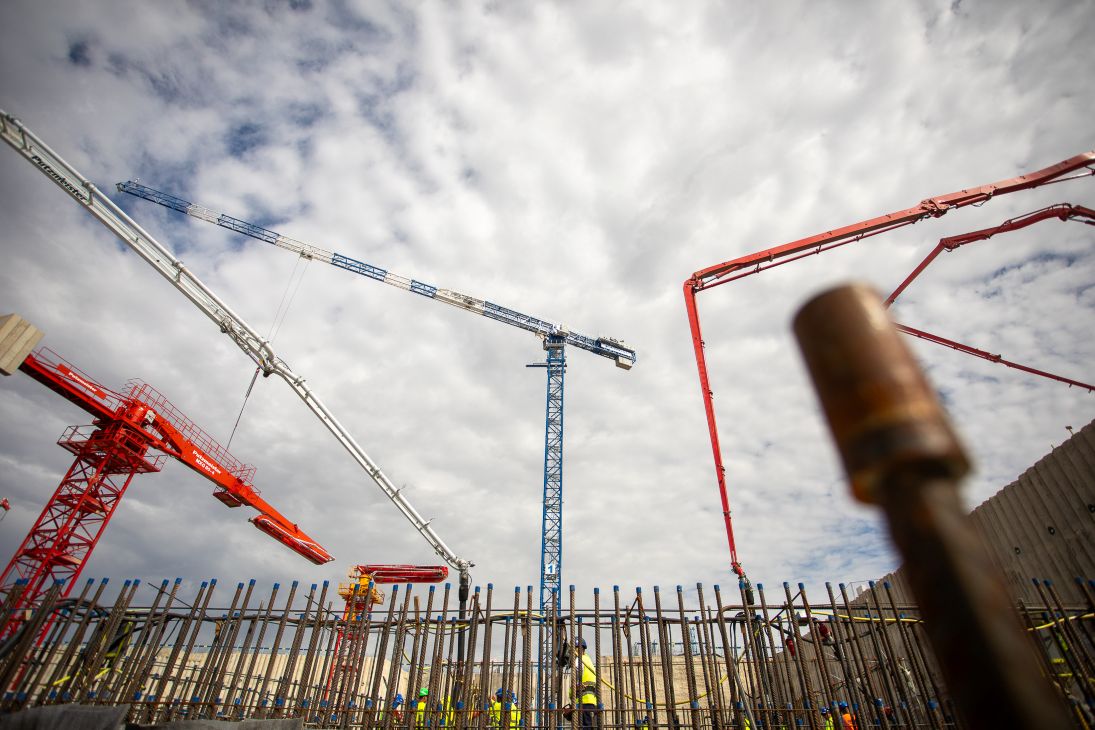

Az 5. blokki nukleáris sziget öt épületének alapjául szolgáló, átlagosan három méter vastagságú alaplemez betonozását szakaszokra bontva végzik. A legutóbbi kivitelezési fázis során, szeptember második hetében 30 órán keresztül megszakítás nélkül folyt a munka. A két műszakban, 180 szakember részvételével zajló tevékenység során 2010 köbméter C35/45 szilárdsági osztályú bazaltbeton keveréket öntöttek az alaplemezbe húsz mixer segítségével. A betonozást 670 tonnányi betonacél szerelése előzte meg.

Miközben továbbra is zajlik a projekt teljes felülvizsgálata, az üzletfolytonosságot szem előtt tartva folytatódnak a kivitelezési tevékenységek. Ennek része többek közt az építési-szerelési bázis építése, az Oktató- és Szimulátorközpont kivitelezése és 6. blokki munkagödör tervezési szintig történő mélyítése is, aminek több mint 90 százaléka elkészült.
